7月1日上午,葭沚变安民线、繁荣变文鼎线两条10kV高压专供线路成功为椒江校区三期项目开关站送电,标志着椒江校区三期项目正式电工程全面完工并通电。本次通电节点较原定建设计划提前2个月顺利落地,为项目消防、智能化的设备调试等后续关键工作提供了必需的正式用电保障,也为项目整体竣工验收、新学期如期投用筑牢了坚实基础。

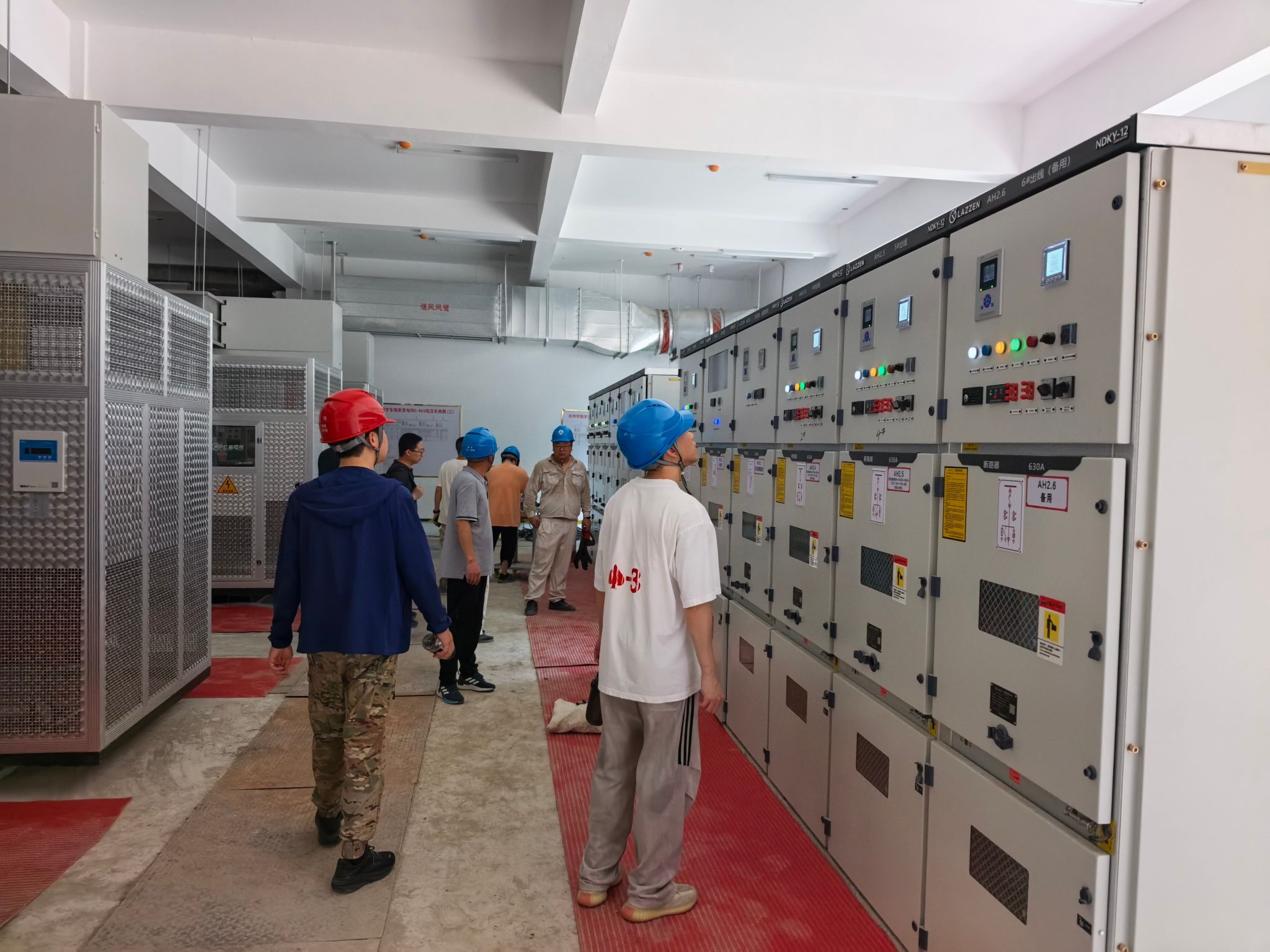

送电现场
据悉,椒江校区三期项目已建成研究生公寓及第二食堂,总建筑面积达7.05万平方米,配套电力容量需求大,其中,研究生公寓用电容量6400千伏安,第二食堂用电容量3600千伏安,项目累计新增用电容量9600千伏安。2025年7月,项目按流程向属地供电部门提交电力增容报装申请。经供电部门实地勘测、专业核查,鉴于项目整体用电负荷规模较大,校区周边原有电力公线已无接入余量,需从校区数公里外的葭沚、繁荣两大变电站引接两条电力专线供电,预计产生设计变更费用1700余万元。针对项目重大电力设计变更及工期受阻等难题,学校党政高度重视,主动担当、积极对接市财政局、市发改委等部门,多方沟通汇报、全力协调争取。在市政府及各相关部门的大力支持和统筹推进下,项目正式电工程变更事项于2026年1月顺利获批,同年3月正式启动施工建设,原计划2026年8月底竣工通电。
为全力抢抓工期、早日交付使用,学校牵头统筹市社发公司、属地供电部门、施工单位及设备供应商等多方主体,优化施工组织、压实岗位职责、落实闭环管控,全方位提速项目建设进程。在属地电力公司与各参建单位的通力协作、全力攻坚下,项目将原定5个月的施工工期压缩至3个月,高效完成正式电工程全部建设任务,顺利实现提前通电,有效打通项目建设关键堵点,圆满完成阶段性核心建设任务。

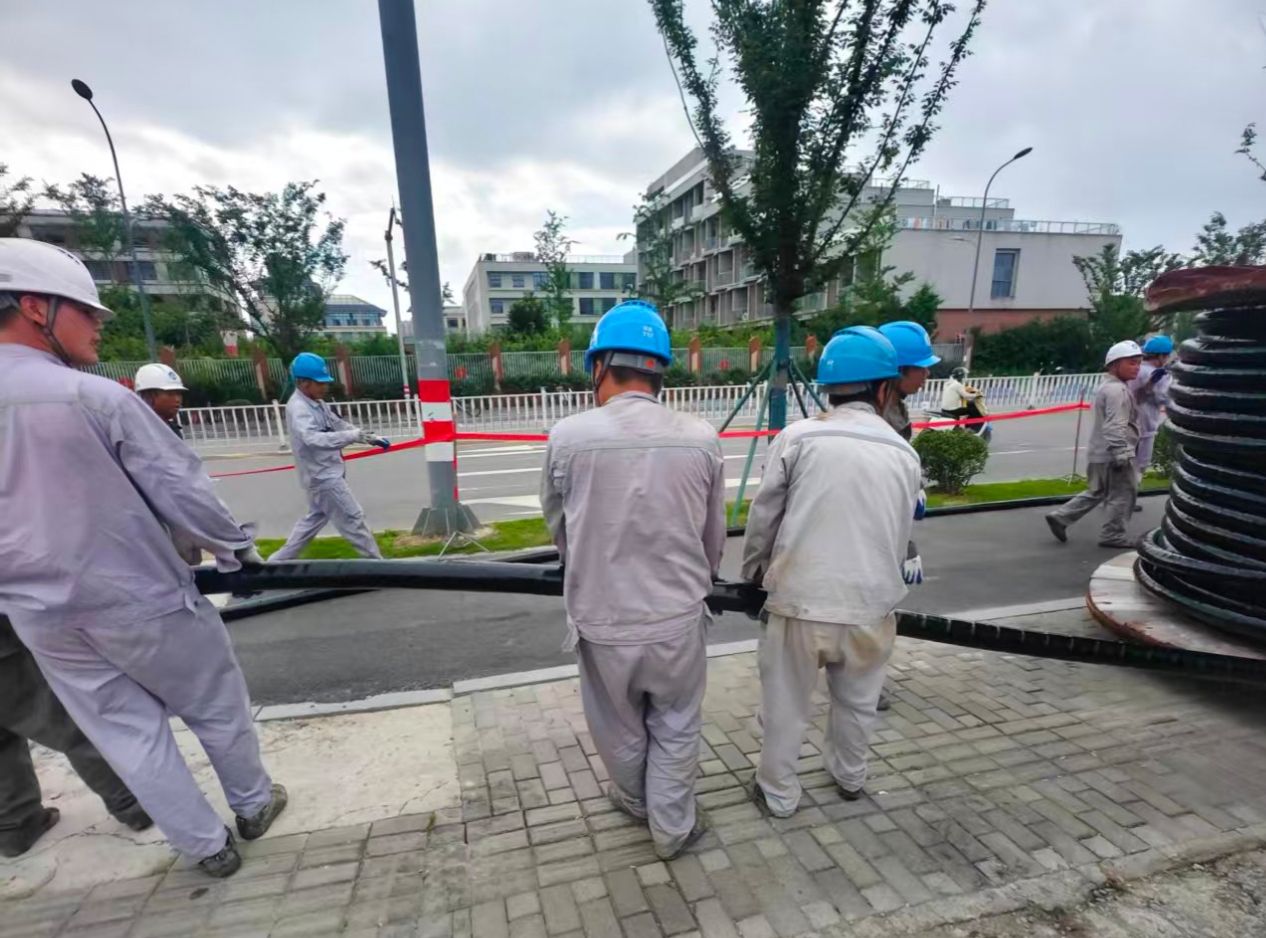

施工现场
下一步,学校将持续联动市社发公司,督促施工单位高标准、高效率推进项目消防、智能化设备等后续调试收尾工作。同时,也将主动对接住建、消防、规划等行业主管部门,持续优化验收流程、压缩审批时限、高效统筹核验工作,全速推进项目整体竣工验收,全力保障新学期学生顺利入住、食堂配套如期投用。
